← 返回产品页|下载 PDF 版公路通AI云计价平台 · 保姆级使用教程
使 用 教 程

公路通AI云计价平台

保姆级使用教程
版本 1.0.1.0 · 广州金容诚工程咨询有限公司
导读:本教程怎么用

本教程面向第一次接触公路计价软件的用户,按“装好软件 → 新建工程 → 组价 → 调价 → 汇总 → 出报表”的真实工作顺序编排,共 14 章。第 2 章给了三分钟快速路线图,赶时间可先看;第 5 章分部分项组价是日常核心,务必精读;报表输出、审核对比、常见问题分别在第 11、12、14 章。所有截图均取自软件真实界面(v1.0.1.0),跟着图上的按钮位置操作即可。

版本 1.0.1.0 | 适用 Windows 7/10/11 64 位 | 广州金容诚工程咨询有限公司

本教程基于软件真实界面逐步截图讲解,跟着每一步点,就能从零做出一套完整公路工程造价文件。

第 0 章 开始之前:这个软件能做什么

公路通AI云计价平台是一款公路工程造价编制软件,内置《公路工程预算定额》(JTG/T 3832-2018)、《公路工程概算定额》(JTG/T 3831-2018)和《公路工程标准施工招标文件(2018 年版)》工程量清单计量规则(100~700 章)。

它能帮你完成一条完整造价流水线:

新建工程 → 插入清单 → 套定额组价 → 调人材机市场价 → 规费税金汇总 → 输出报表(Excel / PDF / 打印)

支持的项目类型:预算(施工图预算 / 招投标计价)、概算(设计概算)、结算(竣工结算)、审核(送审对比核增核减)。

保存的工程文件格式为 .GLT7(本地加密存储,离线可用)。

第 1 章 安装与登录激活

本章解决“装好软件、点亮功能”两件事:先把程序跑起来,再用 APIKEY 完成登录激活,最后花两分钟认识主界面布局。

1.1 安装与启动
  1. 拿到安装包(如 公路通AI云计价平台-win64.zip),解压到任意目录;
  2. 双击其中的 exe 程序,启动后会先显示启动画面(首次启动自动加载内置定额库,稍等几秒);
  3. 进入首页。左侧导航:新建预算 / 新建概算 / 新建结算 / 最近文件 / 云文件。

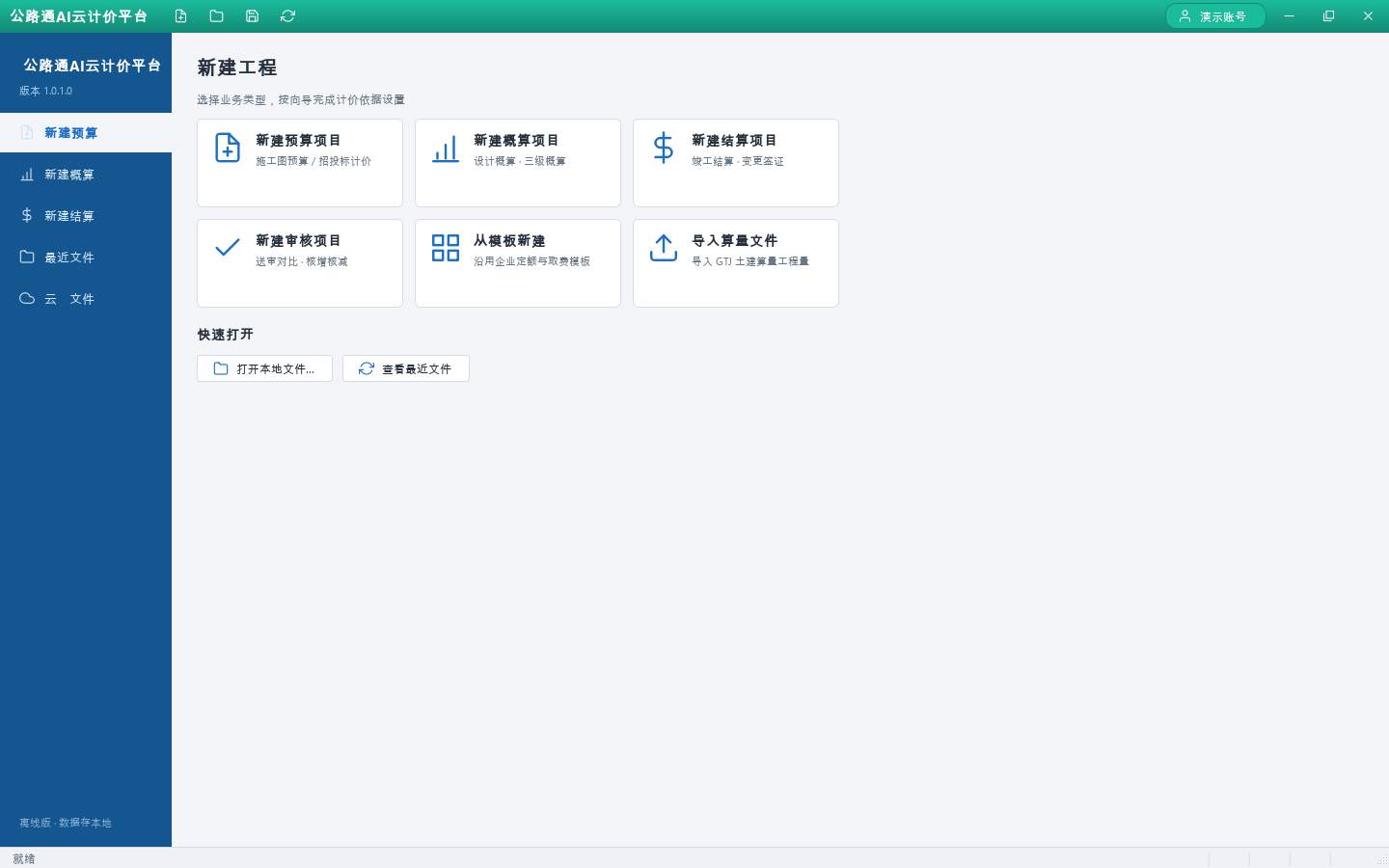

首页
首页

提示:首页「新建审核项目」「从模板新建」「导入算量文件」卡片中,导入算量文件功能需按提示在主界面操作;模板新建按预算向导处理。

1.2 登录激活(首次必做)

未登录时软件处于锁定状态,点击任何功能入口都会弹出登录框。

  1. 点击标题栏右上角【未登录】按钮;
  2. 获取 APIKEY:打开工料机官网 gongliaoji.cn → 进入后台【软件授权】→ 填写试用起止时间并生成 SK- 开头的 APIKEY(也可通过【新设想建工伺服】微信小程序获取);
  3. 把 APIKEY 粘贴进登录框,点【登录】,全部功能即时解锁;
  4. 退出登录:同一对话框底部点【退出登录】(退出只锁定界面,不丢弃已打开的工程,重新登录后点首页「继续当前项目」即可回到工作区)。

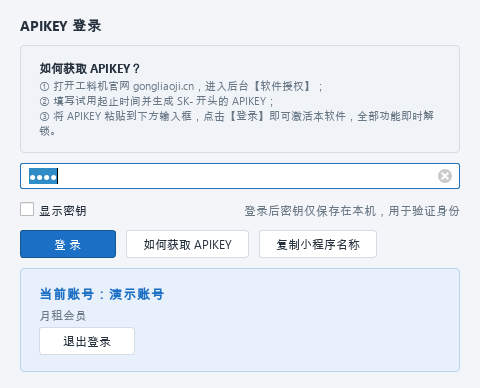

登录激活
登录激活

试用密钥自首次登录起 7 天有效;到期后在小程序续费,重新点【登录】验证即可。密钥保存在本机 %APPDATA%\GongLuTongPricing\auth.json,断网时只要本地缓存未过期就能继续离线使用。

1.3 界面总览(先混个脸熟)

登录后进入工作区,从上到下四块:

区域说明
标题栏左侧快捷按钮:新建 / 打开 / 保存 / 重新计算;右上角登录账号与窗口按钮
功能区(Ribbon)五个页签:开始、编制、人材机、报表、工具
左侧项目树建设项目 → 单项工程 → 单位工程 三级结构
中部工作区单位工程九大页签(见第 5~9 章);底部状态栏显示地区、定额、计税方式与实时造价

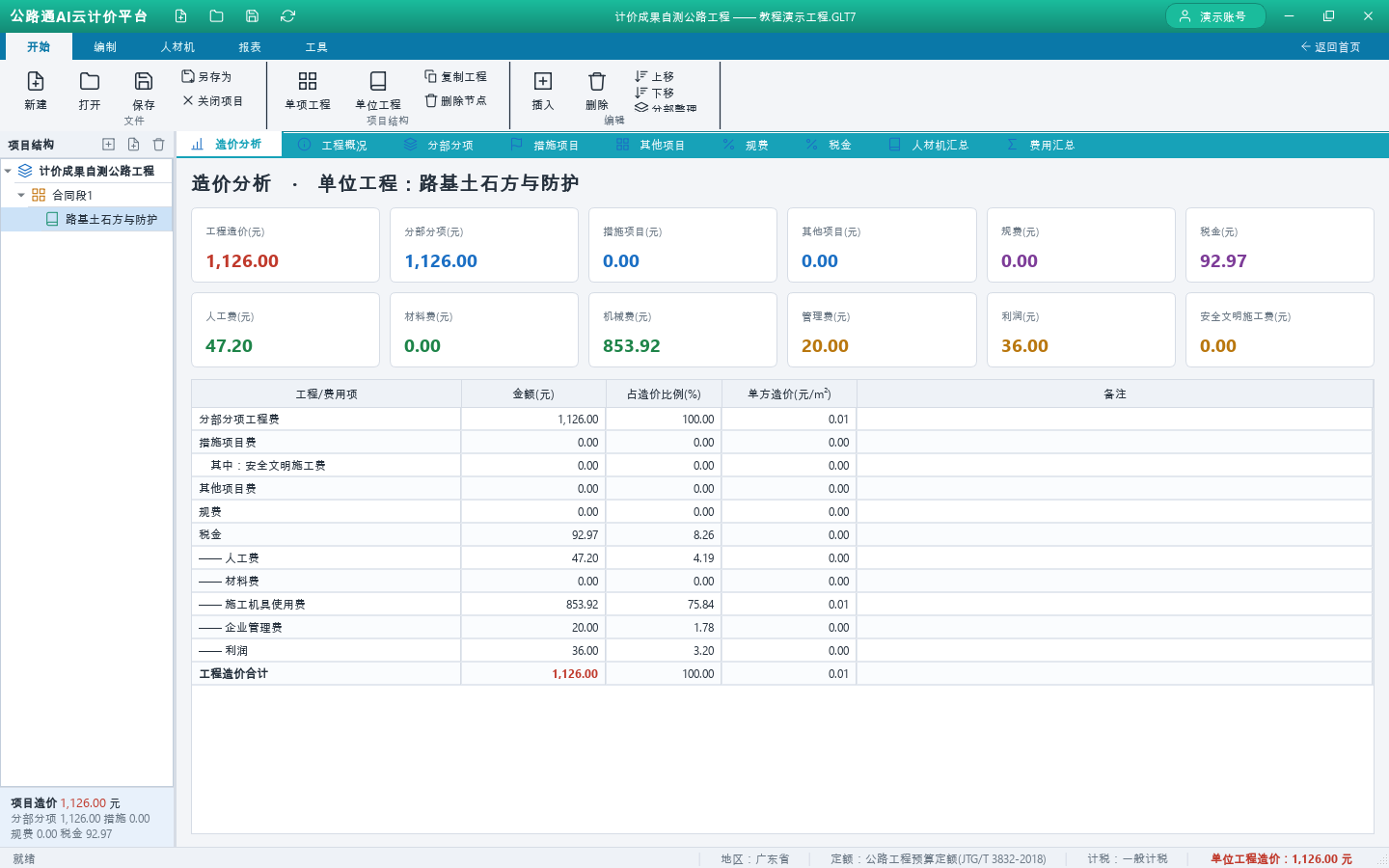

功能区-开始
功能区-开始
第 2 章 三分钟跑通主流程(路线图)

老手看这里,新手跳过直接读第 3 章往后:

  1. 首页点【新建预算项目】→ 填名称、选定额 → 【立即新建】;
  2. 左侧树选中单位工程 → 切到【分部分项】页签;
  3. 点【插入清单】→ 查询窗口选章、选清单 → 【插入到工程】;
  4. 选中清单行 → 点【智能匹配】→ 勾选推荐定额 → 确定,综合单价自动算出;
  5. 在【工程量表达式】列输入数量(支持 0.5*120 这类计算式),造价实时联动;
  6. 切到【人材机汇总】改市场价;
  7. 【报表】页签 → 报表中心 → 勾选报表 → 导出 Excel / PDF。

下面每一步展开讲。

第 3 章 新建工程(向导逐项讲解)

首页点【新建预算项目】(概算 / 结算同理),弹出向导:

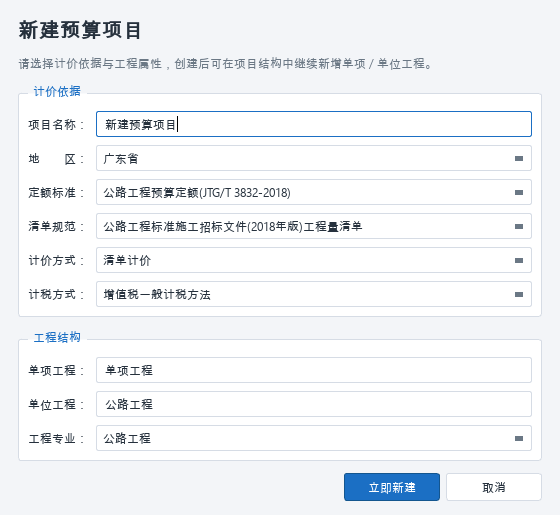

新建项目向导
新建项目向导

逐项说明:

字段填什么说明
项目名称例:G228 国道改建工程默认「新建预算项目」,建议改成真实工程名
地 区例:广东省影响地区相关取费展示
定额标准公路工程预算定额(JTG/T 3832-2018)概算选 JTG/T 3831-2018;默认已是公路预算定额
清单规范公路工程标准施工招标文件(2018年版)工程量清单默认即公路专用版(100~700 章);也支持 GB50854 等国标清单
计价方式清单计价 / 定额计价一般选清单计价
计税方式增值税一般计税 / 简易计税 / 营业税按项目实际选择
单项工程例:合同段1第一级结构名
单位工程例:路基土石方与防护第二级结构名
工程专业公路工程默认已选公路工程

填完点【立即新建】,自动进入工作区。建议马上 Ctrl+S 保存到常用目录。

第 4 章 项目结构管理(左侧树)

公路项目常用结构:建设项目 → 单项工程(合同段)→ 单位工程(路基/路面/桥涵…)。

在【开始】页签的「项目结构」组操作:

按钮作用
单项工程新建一个单项工程(合同段)
单位工程在当前单项工程下新建单位工程
复制工程复制当前单位工程(类似工程快速复制改量)
删除节点删除选中的节点(会弹确认)

点击树节点切换视图:点单位工程进入九大页签编辑;点单项工程或项目根节点,右侧显示【工程造价汇总】(各单项/单位工程六项费用构成与占比)。

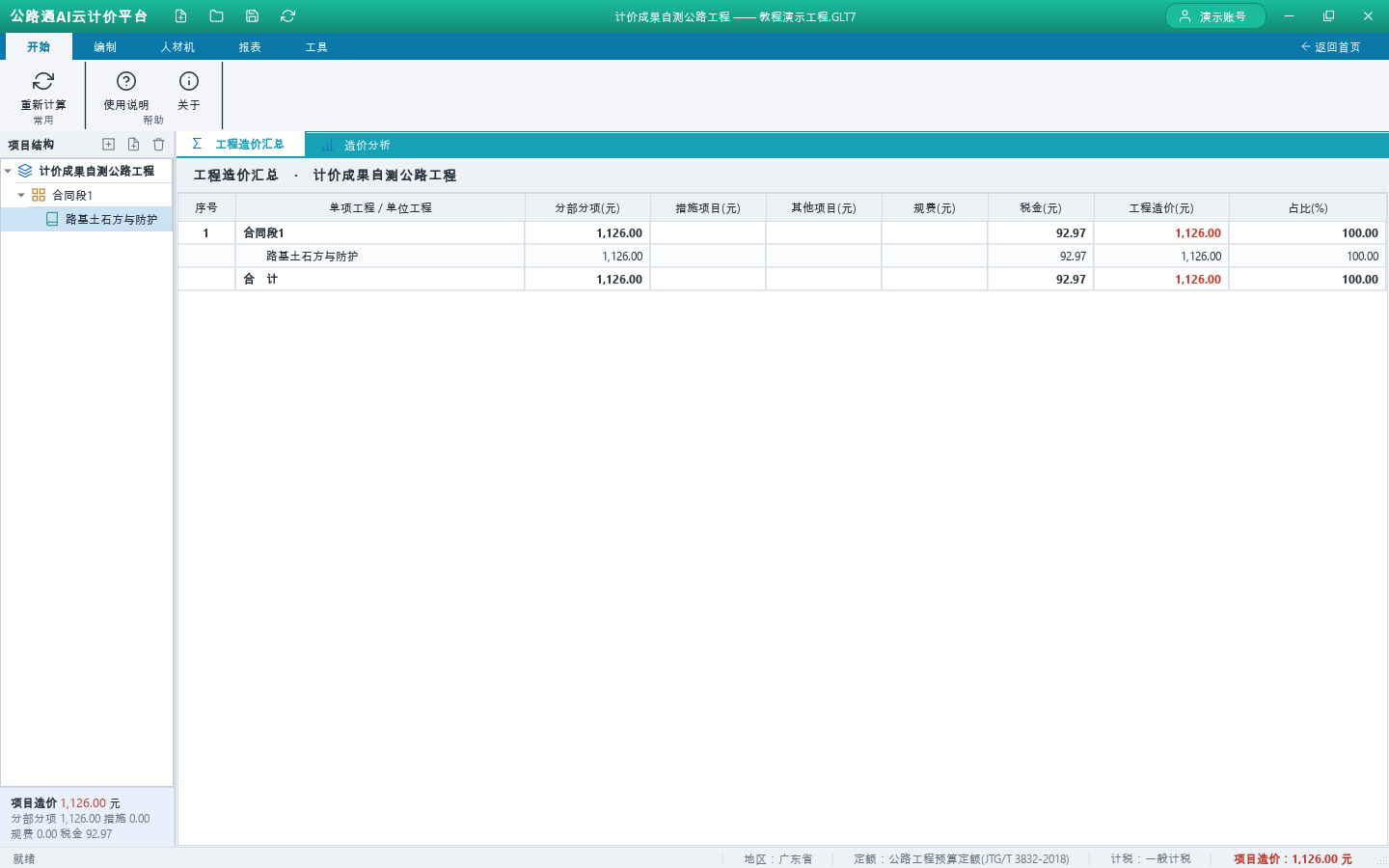

项目造价汇总
项目造价汇总
第 5 章 分部分项组价(核心章节,重点看)

整个软件 80% 的日常工作都发生在这个页签:插清单、套定额、输工程量、出综合单价,全部在这里完成。本章按实际操作顺序逐步讲解。

5.1 认识分部分项界面

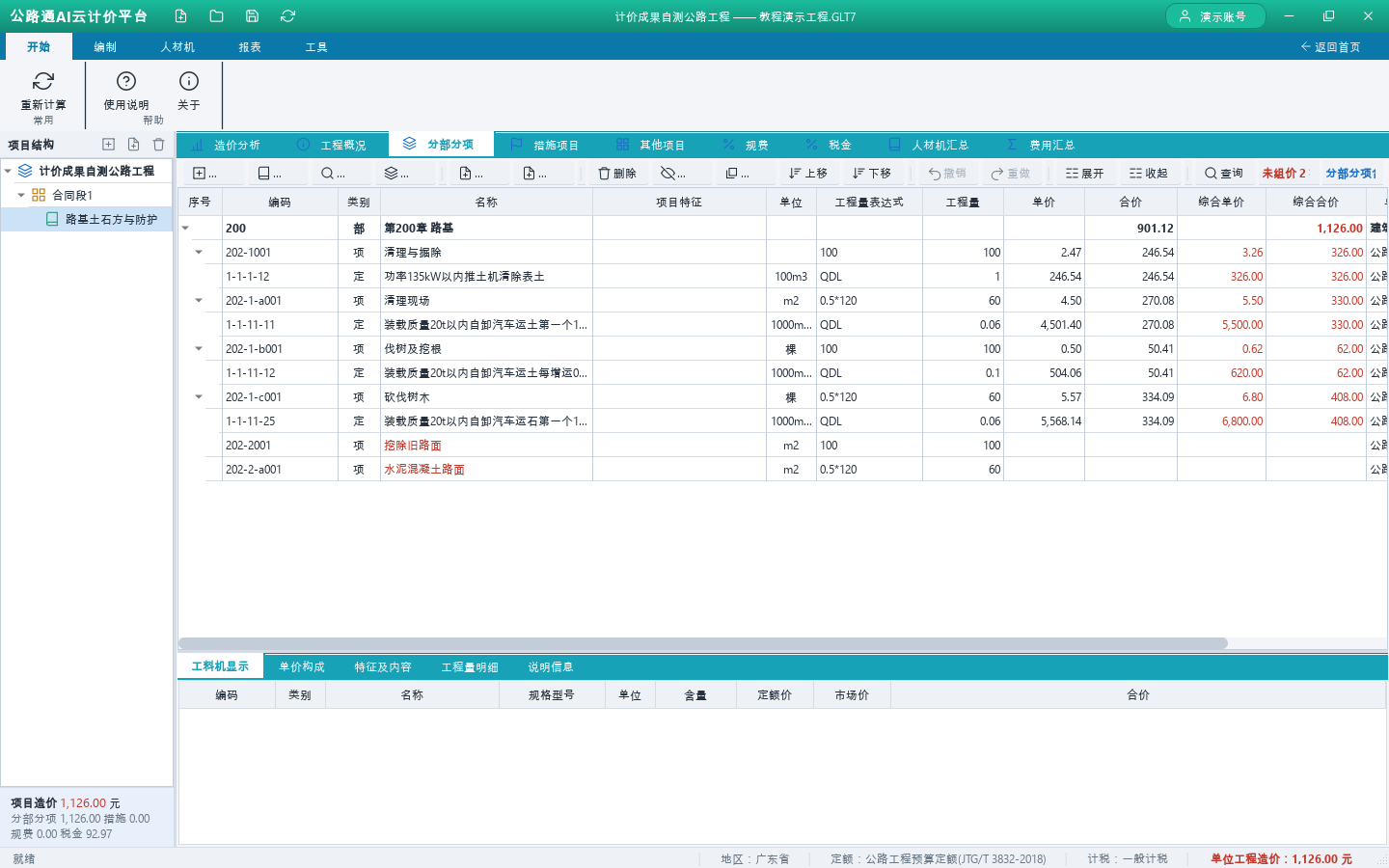

切到【分部分项】页签:

分部分项
分部分项
5.2 插入清单(三种方式)

方式一:工具条【插入清单】

  1. 弹出查询窗口,左侧是章节树(公路版按 100~700 章组织:100 总则、200 路基、300 路面、400 桥梁涵洞…);
  2. 点章节,右侧表格列出该章全部清单项(编码/名称/单位/所属分部);
  3. 顶部搜索框可按编码或名称关键字过滤,回车检索;
  4. 选中一行可看下方详情,点【插入到工程】(或双击行)即插入当前清单下。

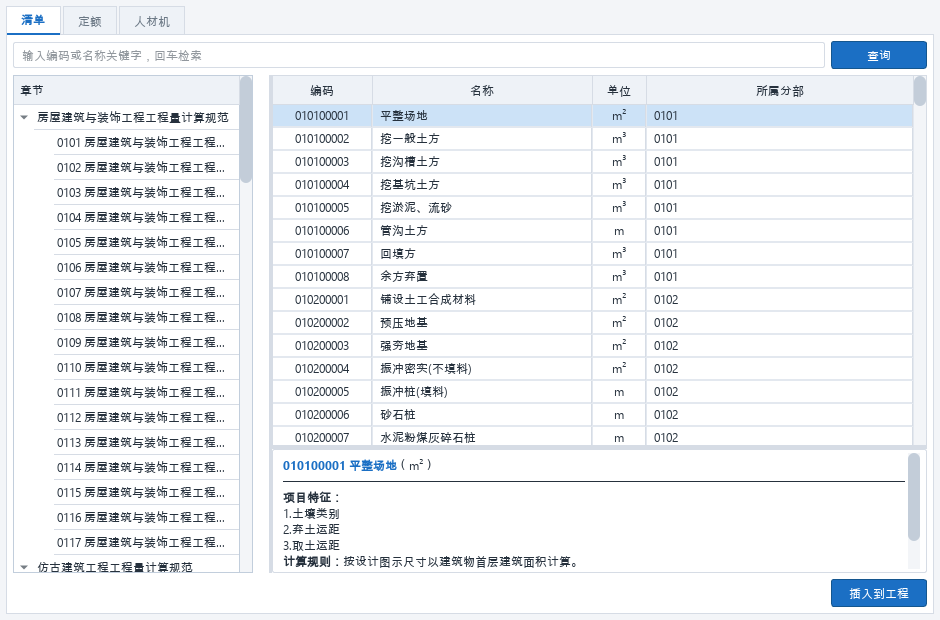

查询清单库
查询清单库

方式二:右键菜单 → 插入清单(快捷键 Ins)

方式三:双击清单行的「编码」单元格,直接换码替换为库内清单。

5.3 智能匹配套定额(最省事的组价方式)
  1. 选中一条清单行(如「清表及挖除」);
  2. 点工具条【智能匹配】,软件按清单名称/特征自动在定额库中检索推荐;
  3. 在弹出窗口勾选合适的定额子目 → 确定;
  4. 定额挂到清单下,人材机消耗、管理费、利润自动计算,综合单价立刻显示。

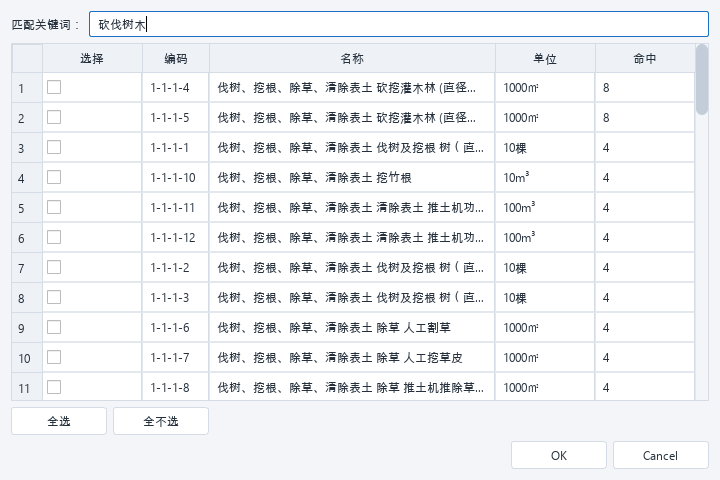

智能匹配定额
智能匹配定额

未组价的清单会在右上角提示「未组价 N」,并整行标红提醒。

5.4 手动插入定额与补充项

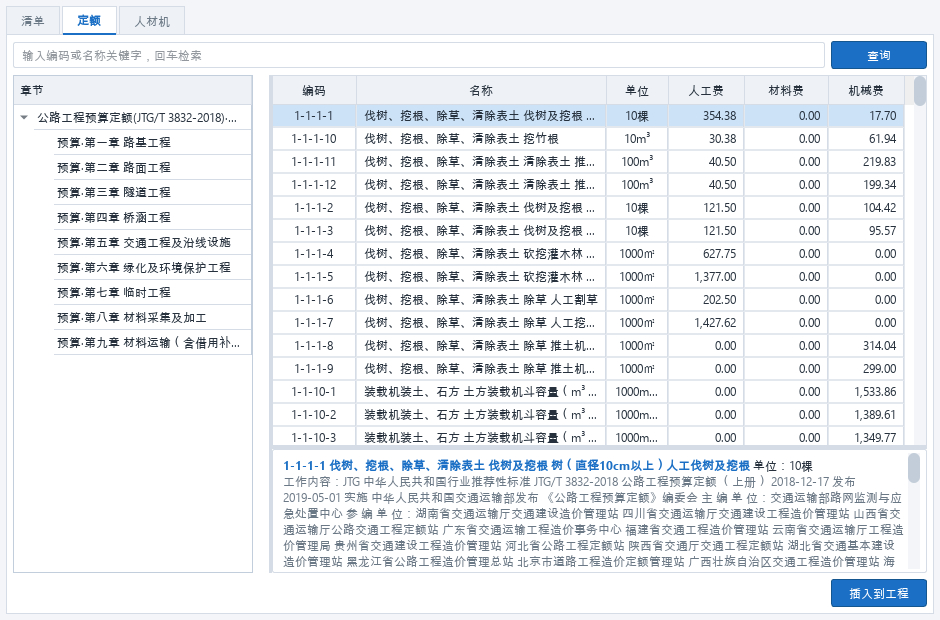

查询定额库
查询定额库
5.5 工程量与计算式(自动计算)

选中清单行 → 底部【工程量明细】页签:

5.6 综合单价与取费

综合单价 = 人工费 + 材料费 + 机械费 + 管理费 + 利润 + 风险费。

5.7 定额换算

选中一条定额子目 → 右键【定额换算(Ctrl+H)】,弹出换算窗口,可对材料、机械进行替换/调整(如改混凝土强度等级、换机械型号),确认后自动重算。

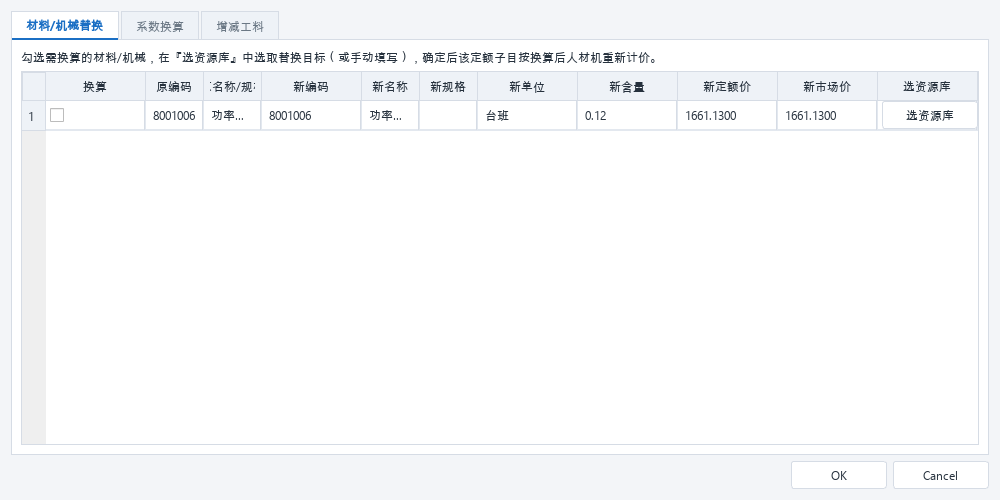

定额换算
定额换算
5.8 行操作与防误删
操作方法
删除选中行 → 工具条【删除】或 Del 键(弹确认,可撤销)
临时删除选中定额 →【临时删除】:不参与计价但保留在表里,随时【恢复正常】
上移/下移工具条按钮
撤销/重做Ctrl+Z / Ctrl+Y,几乎每一步操作都可撤销
展开/收起工具条按钮,层级多时用
第 6 章 措施项目

切到【措施项目】页签,界面与分部分项类似:

  1. 点【插入措施】→ 输入名称,默认「计算公式组价」、单位「项」、工程量 1;
  2. 组价方式两选一:
  1. 右上角实时显示措施项目合计。

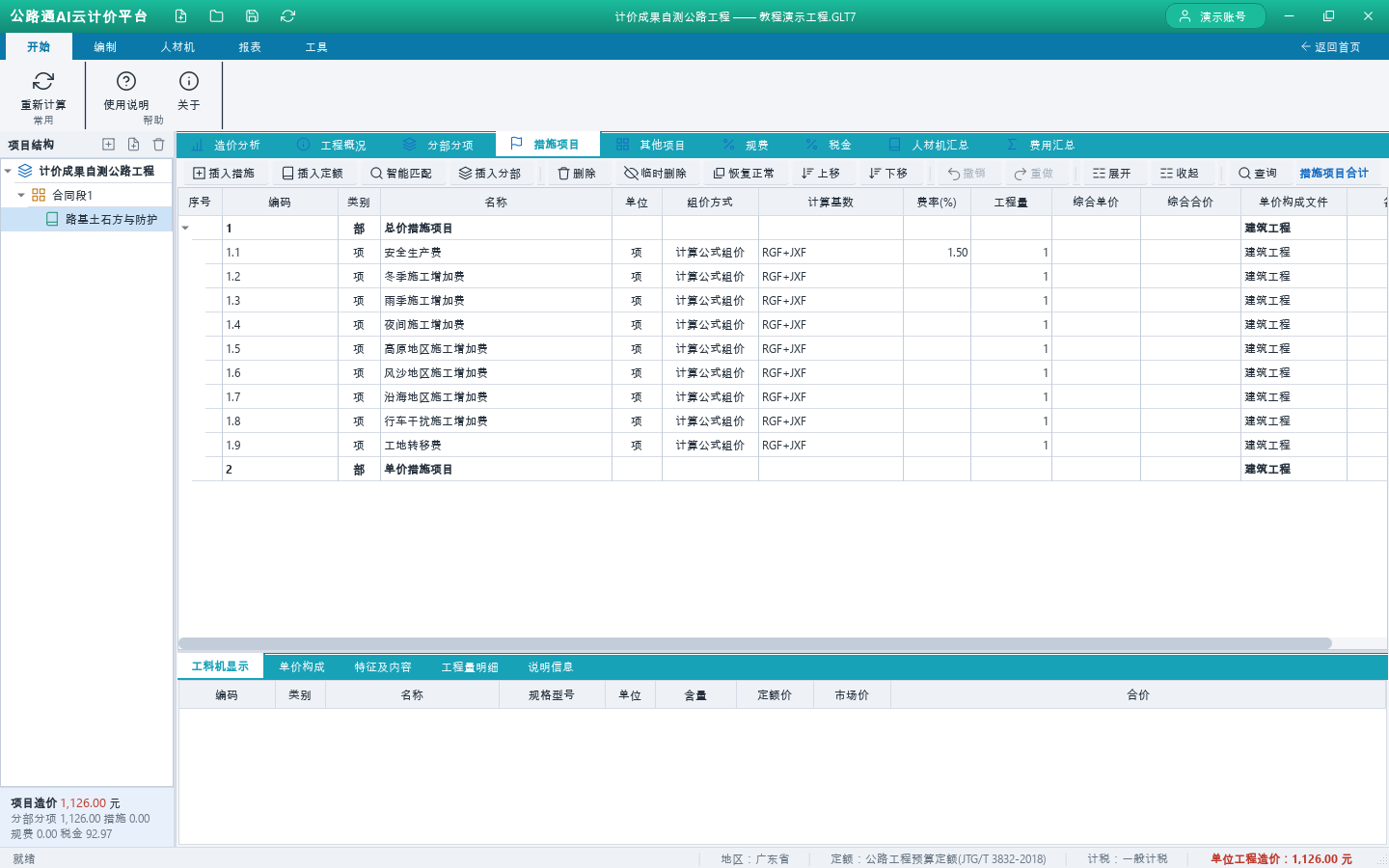

措施项目
措施项目

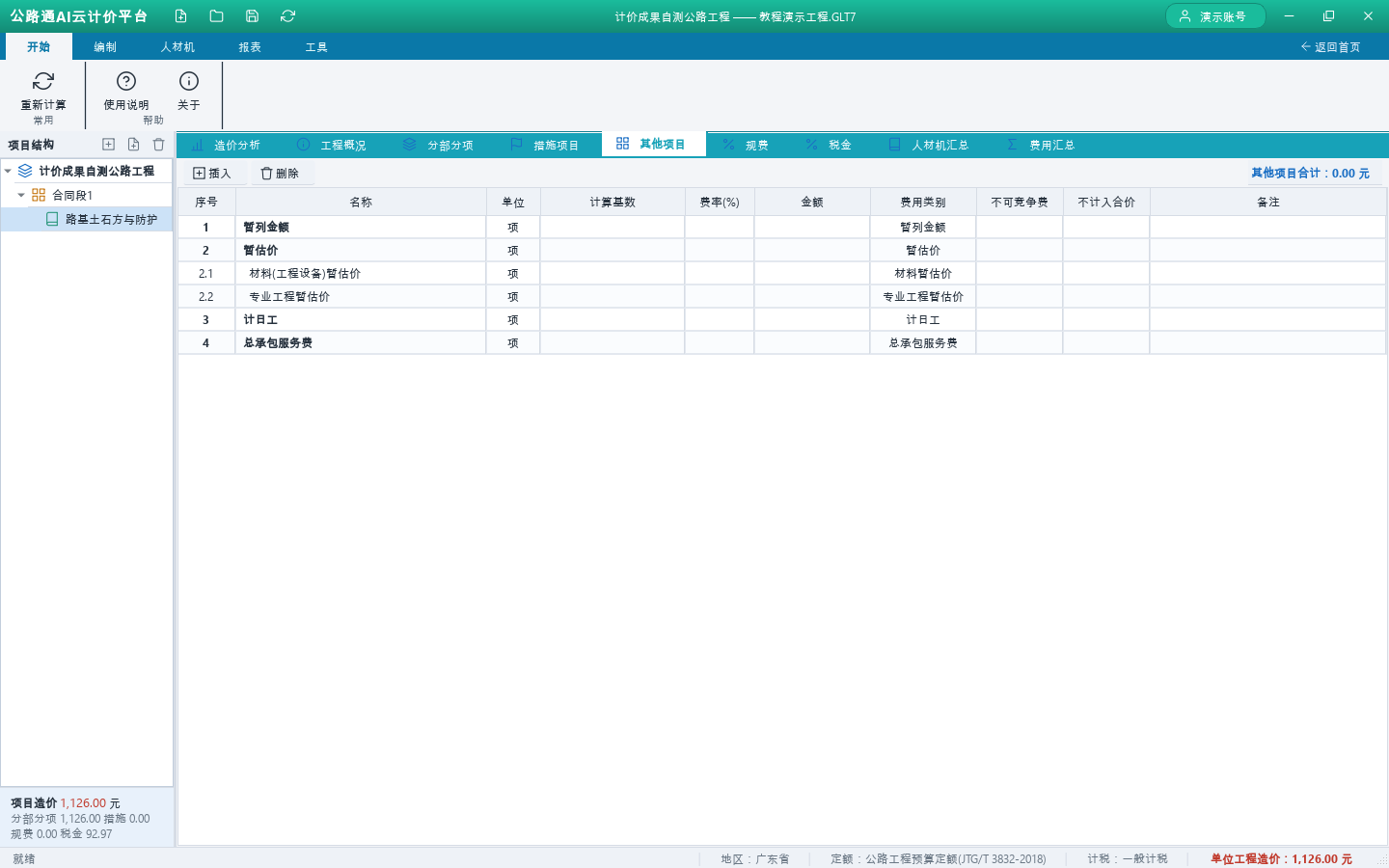

第 7 章 其他项目

切到【其他项目】页签,典型的三类费用:

费用填法
暂列金额计算基数填「分部分项工程费」、费率 5%,或直接填金额
专业工程暂估价直接填金额
计日工直接填金额(明细可在报表中另列)

点【插入费用行】可自定义费用行,【删除】删行,行序自动重排。

其他项目
其他项目
第 8 章 人材机调价(市场价调整)

切到【人材机汇总】页签。这里汇总了全工程定额消耗出的人工、材料、机械、主材、设备:

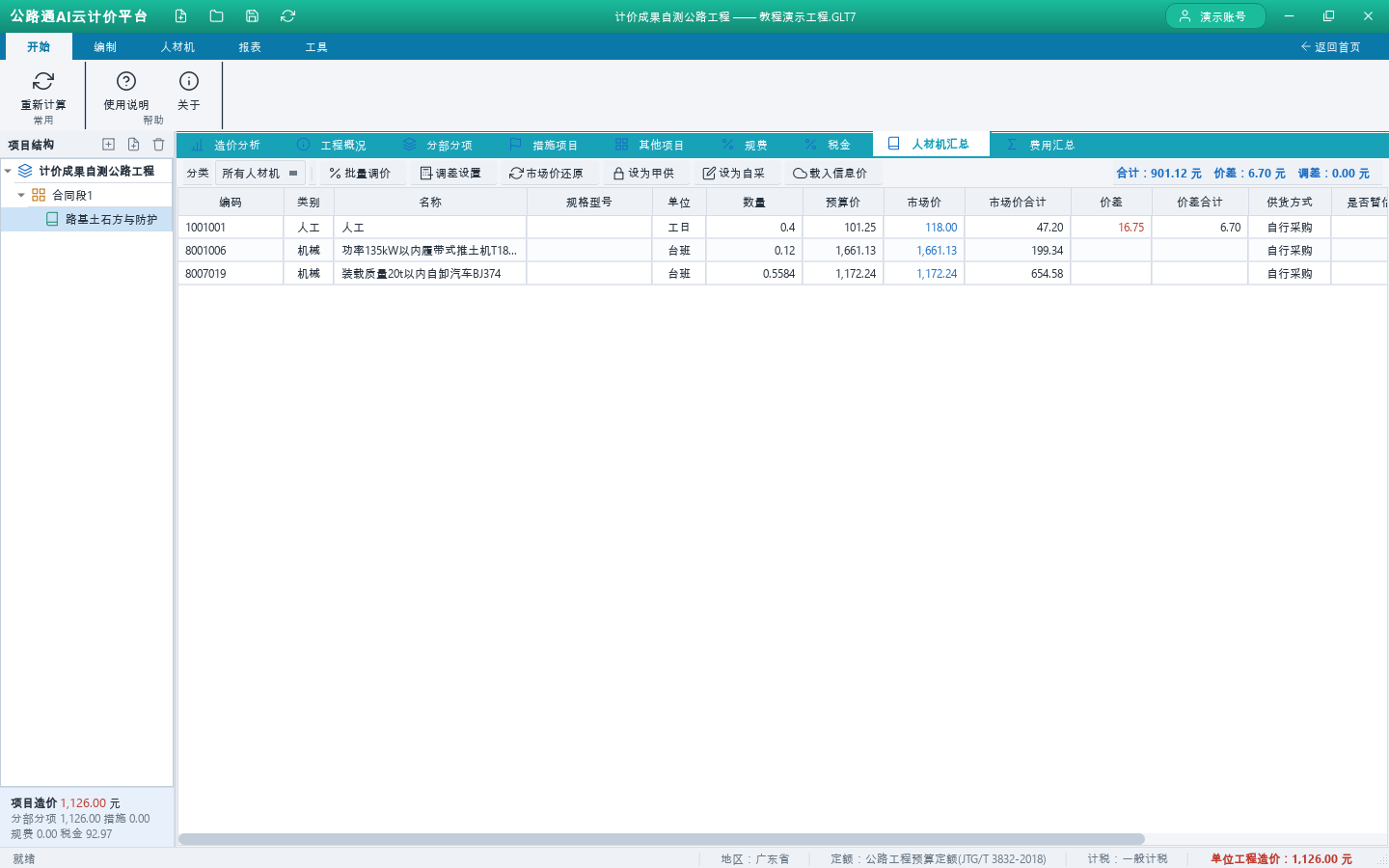

人材机汇总
人材机汇总

日常操作:

  1. 分类筛选:顶部「分类」下拉切人工表/材料表/机械表/主材表/设备表;
  2. 改市场价:直接在「市场价」列改数,价差、合价与全项目造价实时联动;
  3. 批量调价:按系数统一调(如人工全部 ×1.1、材料全部 ×1.05),弹出窗口填系数即可;
  4. 调差设置:价差调差窗口,支持四价模型 / 价格指数法(对应报表 表-21/22);
  5. 设为甲供 / 设为自采:选中行标记供货方式,甲供材不计入承包人报价;
  6. 载入信息价:从价格库批量载入信息价作为市场价;
  7. 市场价还原:一键撤销所有市场价调整,回到定额价。

价格来源逻辑:某资源改过市场价 → 用市场价;没改过 → 用定额价。改完可随时还原,不怕调乱。

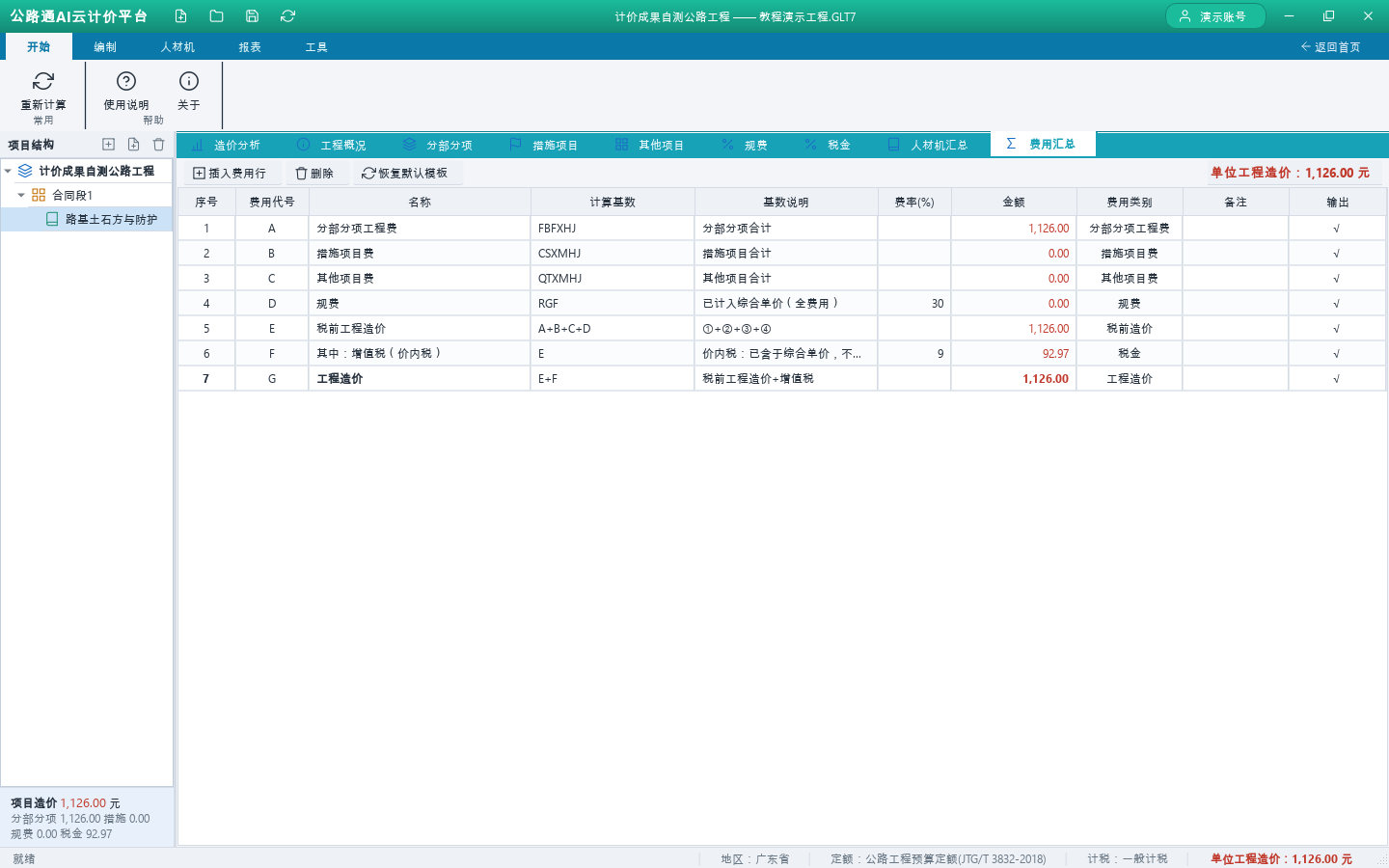

第 9 章 规费、税金与费用汇总

前面几章算出的是“直接费用”,本章把规费、税金加上,得到最终工程造价。日常只需盯住【费用汇总】一个页签。

费用汇总
费用汇总

底部状态栏与右上角红字实时显示单位工程造价,改任何数立即联动。

第 10 章 造价分析与项目汇总

编完价之后,用本章的两个视图快速核对钱的构成与分布,向领导汇报或自查漏项都靠它。

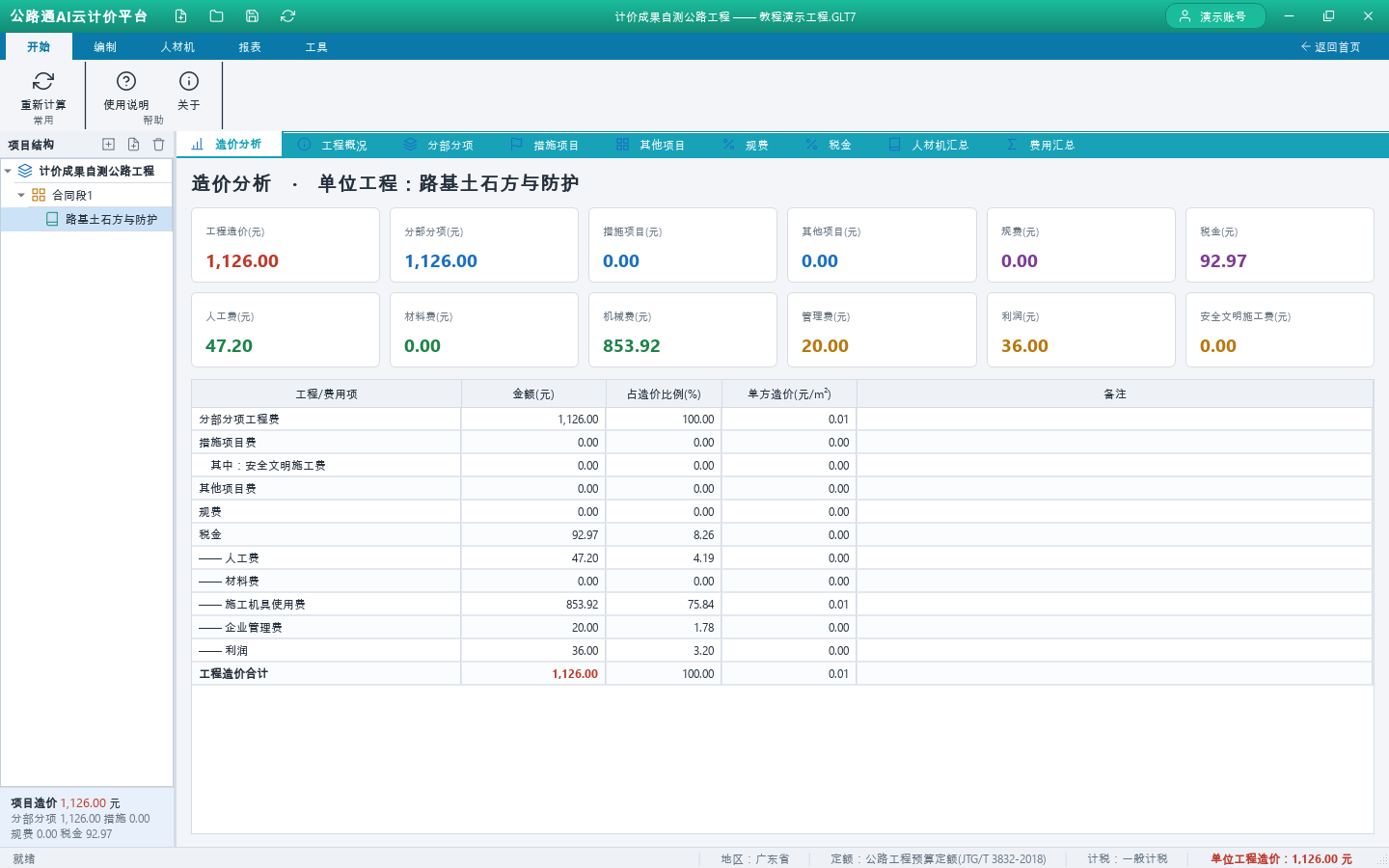

造价分析
造价分析
第 11 章 报表中心(出正式成果)

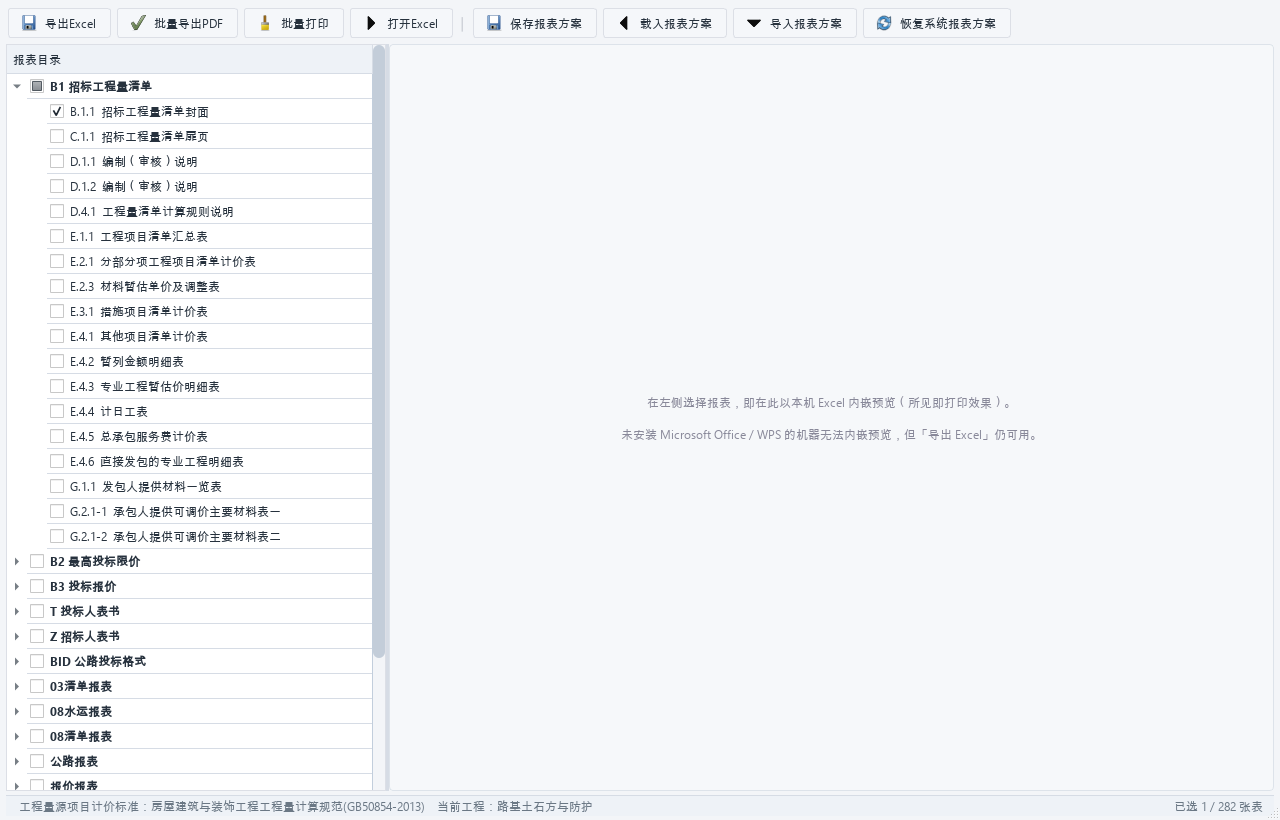

【报表】页签 →【报表中心】(快捷键 Ctrl+P)。界面仿广联达 GCCP7:左侧报表目录树勾选,右侧内嵌本机 Excel 实时预览(所见即打印)。

报表中心
报表中心
11.1 内置报表方案(10 套 / 282 张)
方案名称张数
B1招标工程量清单18
B2最高投标限价22
B3投标报价23
T投标人表书7
Z招标人表书4
BID公路投标格式1
GS表式(19清单)22
03清单报表 等水运/公路/报价/概算/电力/项目系列162
B3T投标报价(模板表格版)23
11.2 操作步骤
  1. 勾选:勾方案级节点 → 自动全选其下子表;勾子表 → 上级自动显示全选/半选状态。默认全部未勾选;
  2. 预览:左树单击任意子表,右侧内嵌 Excel 显示真实效果;
  3. 导出Excel:勾选后点【导出Excel】→ 选保存路径 → 生成一个多 sheet 工作簿(多方案勾选时按方案顺序合并排页);
  4. 批量导出PDF:选输出目录 → 勾选的表按方案分书各生成一个 PDF(需本机装有 Excel 或 WPS);
  5. 批量打印:确认后把勾选的表按方案分书直接送默认打印机;
  6. 打开Excel:把当前预览的表在 Excel 中打开细看。
11.3 报表方案管理(复用勾选)
按钮用途
保存报表方案当前勾选存成方案(如「主线投标23张」),下次一键恢复
载入报表方案从方案库选一套勾选
导入报表方案从外部 .json 方案文件导入(同事间共享)
恢复系统报表方案清空全部勾选

提示:预览区提示「未安装 Microsoft Office / WPS」时,内嵌预览不可用,但【导出Excel】仍然可用;导出 PDF 与打印依赖本机 Excel/WPS。

第 12 章 结算审核对比(核增核减)

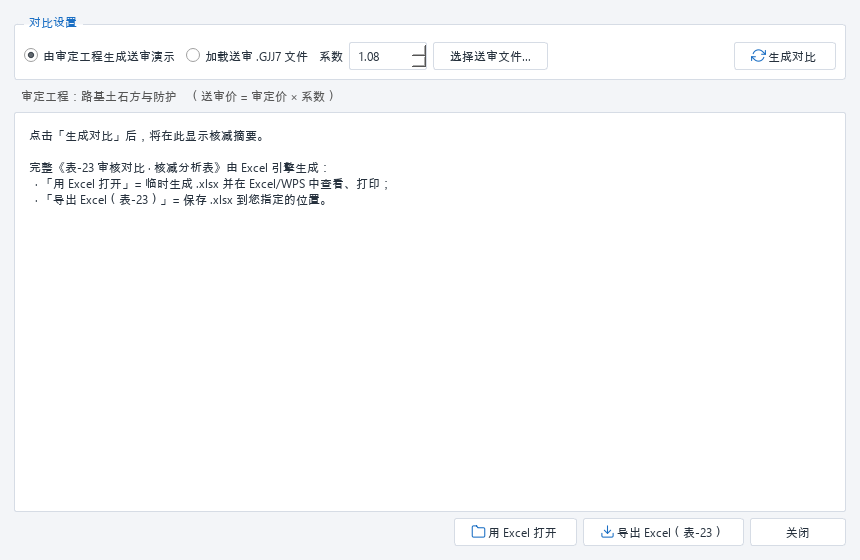

【报表】页签 →【审核对比】:

  1. 点【选择送审文件…】选择对方报来的工程文件;
  2. 本机审定工程与送审价按「送审价 = 审定价 × 系数」对比;
  3. 点【生成对比】得到核增核减分析;
  4. 【导出 Excel(表-23)】输出标准审核对比表,或【用 Excel 打开】直接看。
审核对比
审核对比
第 13 章 快捷键速查

以下快捷键在全软件通用,熟记后效率翻倍。

快捷键功能
Ctrl+N / Ctrl+O / Ctrl+S / Ctrl+Shift+S新建 / 打开 / 保存 / 另存为
F9 或 F5重新计算全项目
Ctrl+P打开报表中心
Ctrl+E快捷导出当前单位工程 Excel
Ins插入清单
Ctrl+H定额换算
Ctrl+Z / Ctrl+Y撤销 / 重做
Del删除选中行
F11最大化/还原窗口
第 14 章 常见问题 FAQ

Q1 点任何按钮都提示"未登录"? 用标题栏右上角【登录】按钮输入 APIKEY。APIKEY 在 gongliaoji.cn 后台【软件授权】生成,或通过【新设想建工伺服】小程序获取。

Q2 断网了还能用吗? 能。本地登录缓存未过期即可离线编制;到期后续网重新登录验证。

Q3 清单行标红「未组价」? 该清单下没有定额。选中它用【智能匹配】或【插入定额】组价即可;确实不需要组价的(如按金额计列项)可忽略提示。

Q4 报表中心预览提示"未安装 Microsoft Office / WPS"? 内嵌预览需要本机 Excel/WPS。没有也不影响【导出Excel】;PDF 与打印需要 Excel/WPS。

Q5 改了清单工程量,综合单价没变? 单价由定额人材机自动算出,改清单量只影响合价。要改单价:调人材机市场价、改管理费/利润率、定额换算,或勾「锁定综合单价」后手工填。

Q6 工程文件坏了/误删? .GLT7 是 ZIP+JSON 结构且保存即校验。平时多 Ctrl+S 另存多版本;误删行可用 Ctrl+Z 撤销。

Q7 数据存在哪里? 工程文件在你保存的位置;程序数据(登录缓存、报表方案、最近文件)在 %APPDATA%\GongLuTongPricing\。

附录 A 默认取费参数
参数默认值修改位置
管理费率22.00%工程概况→取费设置 / 编制→统一调价
利润率12.00%同上
风险费率0.00%工程概况→取费设置
规费率3.20%工程概况→取费设置(联动费用汇总)
税率(一般计税)9.00%工程概况→取费设置(联动费用汇总)
附录 B 计价依据版本

软件内置以下国家与行业标准,无需另行购买或导入。

*本教程依据软件 v1.0.1.0 实际功能编写,截图取自软件真实界面。界面随版本迭代可能微调,以实际软件为准。*
